近期,晋兴岢瓦铁路运营公司组织线路维管单位,抽调高空技术人员,调配 3 台作业车辆、组建4个专项小组,全面开展110kV兴魏Ⅰ、Ⅱ回线路年度全方位检修消缺作业。

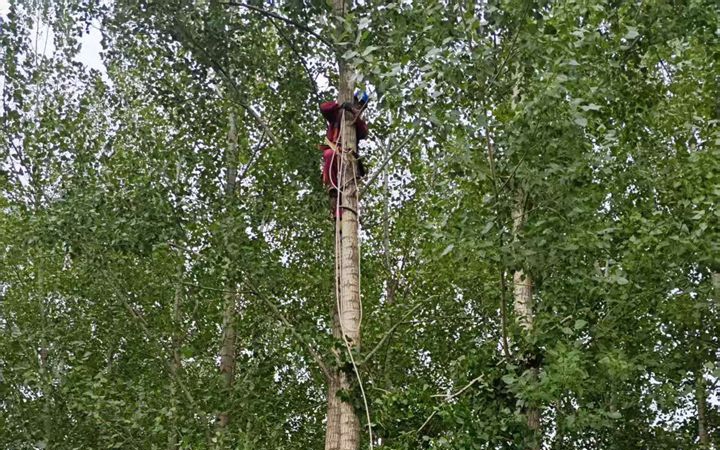

本次检修严格执行电力安全规范与高空作业流程,作业人员全程规范佩戴安全工器具,分层分组逐项排查整治隐患。针对日常巡检发现的重点问题精准清零:完成兴魏Ⅰ线1号至2号塔区间5棵杨树砍伐削枝,消除树障隐患;拆除两回线路塔头鸟窝6处,从源头规避线路跳闸、短路风险;完成螺栓补装紧固、设备缺陷整治,夯实线路硬件基础。
