西曲选煤厂:精准暂停 提前收官

近日,山西焦煤西山煤电西曲选煤厂周密部署、精准执行,安全高效完成33#配电室配电柜改造及317矸石脱介筛更换等重点工程,较原计划提前10小时收官。这场“抢工期”的检修攻坚战,不仅彻底消除设备隐患,更以“停产不停工”的攻坚姿态,为下半年生产系统稳定运行筑牢根基。

以“暂停”换“长远”,提前三月备战


此次检修并非临时之举。早在四月,该厂便针对两大核心隐患启动筹备工作。33#配电室9台配电柜因使用年限较长,存在隔离刀闸缺失、母排材质规格不达标等风险,长期运行可能引发电气安全事故。317矸石脱介筛长期受振动冲击与介质侵蚀,大梁腐蚀、侧帮开裂,若继续运行可能导致停机事故。

为此,该厂成立专项工作组,历时三月完成职责分工、方案论证与安全措施完善。7月14日,确认各项准备就绪后,果断按下生产“暂停键”。这场为期三天的集中检修,从一开始就锚定安全高效的目标。

啃下“硬骨头”,细节里见真章

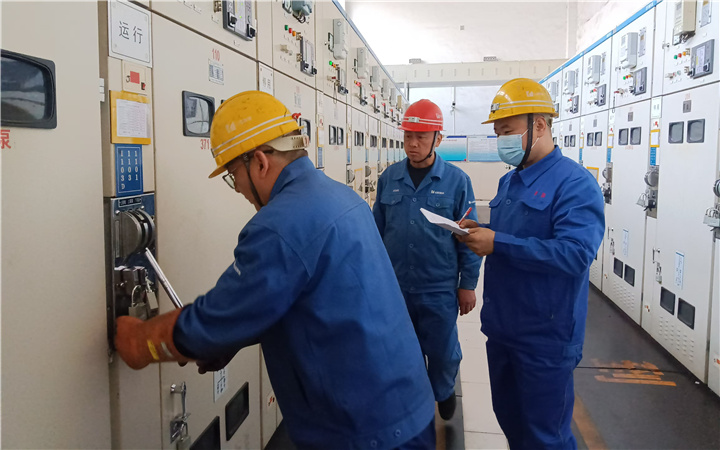

33#配电室改造工作需要多环节紧密联动,电气车间始终与外委施工队伍保持高效协作。先拆除1台低压进线柜、2台低压电容柜、6台低压出线柜及1座封闭铝母线桥,同步开展线缆摸排标记、停电验电等基础工作。随后,将整个系统升级为防误操作闭锁GGD配电柜,并完成新母线桥安装、线缆连接、参数调试及试车验收。针对外委队伍人员流动大、动火与高空作业频繁的情况,该厂加强值班盯守和现场巡查,确保全程无安全隐患。

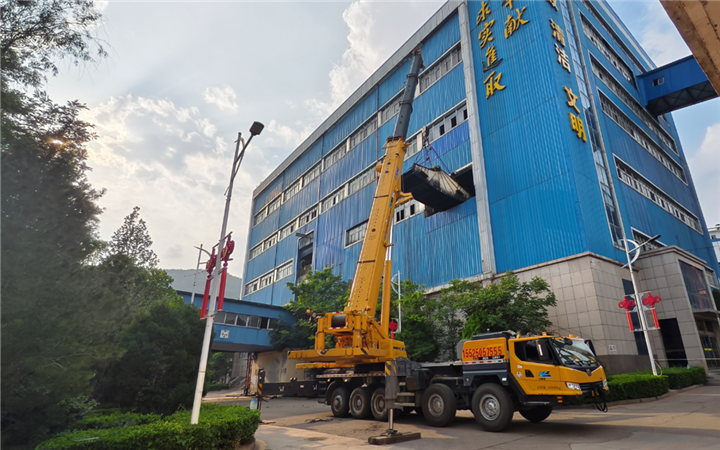

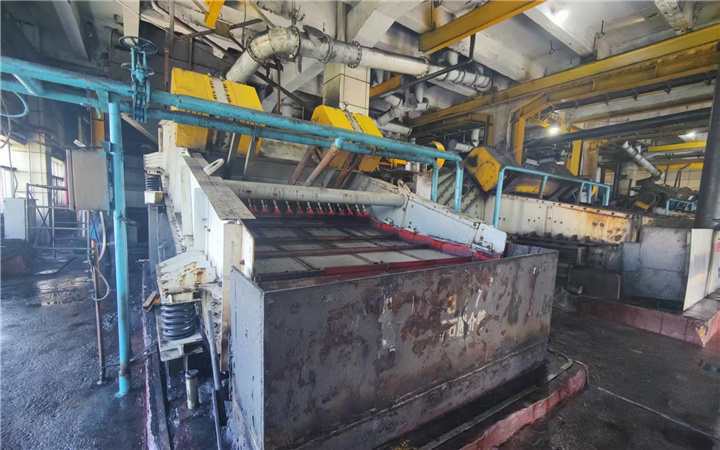

317矸石脱介筛更换是此次检修的重难点。该设备重达14.217吨,位于主洗车间三层。不仅运输通道狭窄,而且因支腿高度差呈现“后高前低”状态(后侧支腿距地面1.6米),吊装难度极大。施工团队采用“吊车+手拉葫芦”协同方案。在拆除阶段,200吨吊车在主厂房南侧就位,工程技术人员精准调试吊挂角度与平衡状态,借助吊车与5台10吨手拉葫芦“接力移动”,让设备平稳落地。安装阶段则逆向操作,将设备从地面逐步移位至三层平台,整个过程精准可控、无缝衔接。

利用此次停产间隙,各车间同步打响“设备诊疗战”。精兵强将连轴作战,每班奋战至次日凌晨2点,集中攻克多项机电设备老毛病。完成了360刮板机机尾槽体、371合介泵、302皮带机减速器、357离心机磨损溜槽、495出料溜槽耐磨衬板、381合介桶鼓风管道等部件更换,为324、325刮板机重新铺设铸石板。通过这一系列举措,彻底消除了一个个隐患。

暖心保障,高温下同心同行


7月的检修现场,高温与疲劳是施工人员面临的双重考验。该厂提前备好绿豆汤、西瓜、矿泉水等防暑物资,为夜班人员补充能量。管理人员全程驻场协调,及时解决施工难题。从技术人员到一线工人,全员以“人努力”的韧劲对抗高温“烤”验,这是提前10小时完工的关键支撑。

此次检修不仅是一次设备升级,更是对西曲选煤厂“人努力,强经营”管理思路的实战检验。从三月筹备到三天攻坚,从核心工程到附带检修,“精准暂停”换来的不仅是设备隐患的消除,更锤炼了一支能打硬仗的队伍。
