晋煤太钢公司三交煤矿110千伏桃塔变电站投运,打通矿井建设“电力动脉”


11月29日14时,随着主变压器平稳启动运行,山西焦煤西山煤电晋煤太钢公司三交煤矿110千伏桃塔变电站正式投运。该站的建成,解决了制约矿井建设的供电“卡脖子”问题,为矿井建设三期工程推进提供了稳定可靠的电力保障。

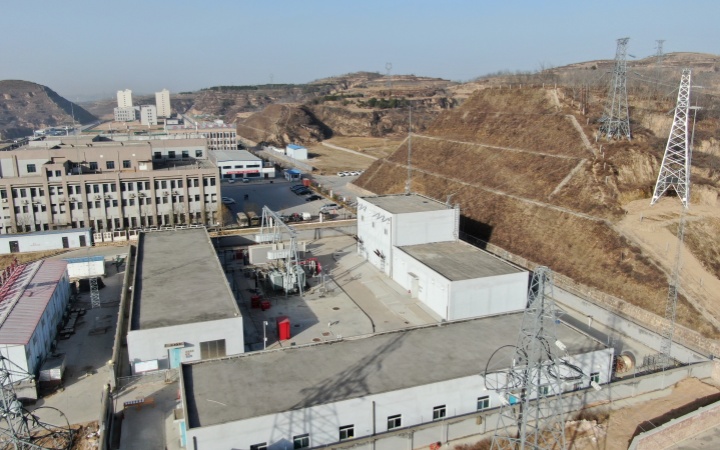

桃塔变电站位于三交煤矿主工业场地,配置2台4万千伏安主变压器,敷设线路12.37公里,架设杆塔50基。它形成由临县220千伏变电站和钟底110千伏变电站供电的双回路结构,是服务矿井长远发展的重要电力枢纽。

该项目作为公司2025年“1+10”重点工程,推进过程中面临施工周期紧、遗留问题多等挑战,尤其是上级站出线间隔土地手续办理这一积压十多年的难题。为此,公司成立供电手续办理专班,通过“日调度、周复盘、月攻坚”机制,精准推进各项工作。


“我们主动加强企地协调,积极争取政策支持,最终啃下了这块‘硬骨头’。”机电管理部副部长姬秀琦介绍。手续办结后,团队联合吕梁地调、临县县调及设备厂家,同步推进设备安装与调试,确保工程高效推进

自3月24日起供电系统工作专班启动,历时6个月完成上级站间隔手续办理与施工验收,10月进入并网资料准备阶段,11月22日完成全部并网手续,变电站全面具备投运条件。

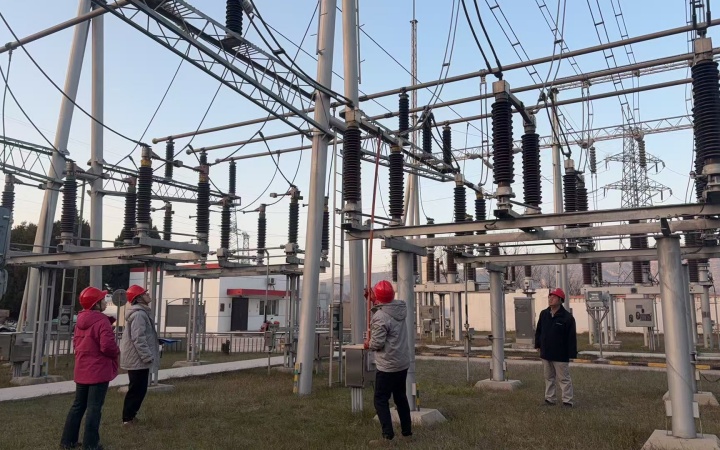

最后的调试阶段,面对700多个遥信点位、400多个遥测点位的工作量,公司技术人员与厂家协作,仅用3天完成原本需一周的调试任务。“大家放弃休息,加班调试,力求每个环节精准无误。”机电管理部李健说。


“这一电力枢纽的投运,将推动矿井建设从二期顺利转入三期工程。”公司副总经理秦东平表示。下一步,晋煤太钢公司将有序推进临时供电系统与永久供电系统的切换,强化运维队伍建设,为矿井安全高效建设提供持续动力。
