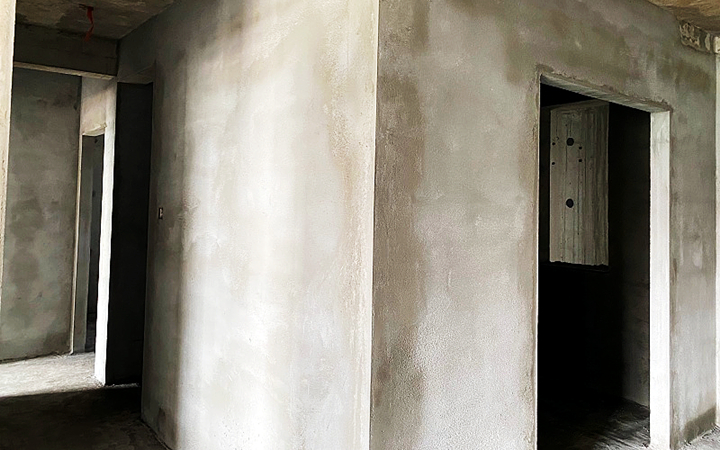

“项目推进到哪里,党建工作就跟进到哪里;难题出现在哪里,党员力量就汇聚到哪里。”在山西焦煤西山煤电西山建筑建安分公司玉门一区项目现场,针对反复出现的墙体抹灰空鼓“顽疾”,该公司党支部以党建为引领,组建党员突击队集中攻坚。最终,项目实现质量、进度、成本多方共赢,用实干诠释了党员的先锋本色。


墙体抹灰空鼓曾是玉门一区项目推进的“拦路虎”。它不仅影响工程实体质量,更造成工期延误与维修成本增加。该公司党支部统筹谋划,迅速组建党员突击队,选拔政治素质硬、业务能力强、施工经验丰富的党员骨干担任队长及核心成员,构建“党员带头、技术支撑、全员联动”的攻坚格局,誓要啃下这块硬骨头。

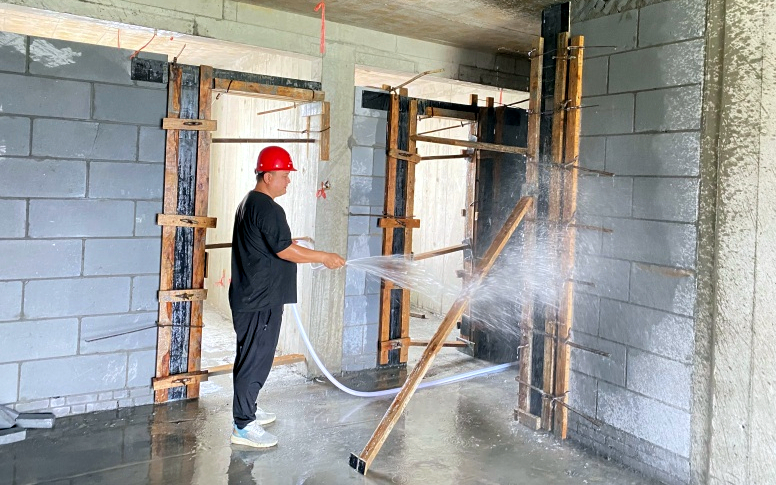

突击队从源头排查,对原材料质量、基层处理效果、砂浆配比精度、施工工序规范、后期养护时长等全环节逐一“过筛”,精准定位空鼓关键诱因。针对症结优化工艺,改进砂浆配比、强化基层处理、规范操作流程、完善养护措施,形成一套科学可控的施工工法,从根源上减少空鼓问题。


全过程质量管控同步发力。实行党员分片包抓、工序全程盯控、验收严格把关制度,严格执行自检、互检、交接检“三检制”,确保每道工序合规;定期开展质量培训,普及工艺标准,推动全员质量意识提升。同时,建立“党员+技术人员+班组”协同模式,技术党员抓工艺优化、质量党员抓过程管控、安全党员抓现场监管,多方力量拧成一股绳,形成高效协作的攻坚合力。

两个多月的攻坚终见实效:墙体抹灰空鼓发生率从15%降至1%以下,质量达标率从88%提升至99%;施工效率提升30%,累计缩短工期90天,提前完成主体抹灰工程;节约成本170余万元,实现经济效益与社会效益双提升。
